Menteri Basuki Sesumbar Normalisasi Sungai Ciliwung Atasi Banjir

Eddy FloEddy Flo - Selasa, 13 Oktober 2015
Menteri Basuki Sesumbar Normalisasi Sungai Ciliwung Atasi Banjir

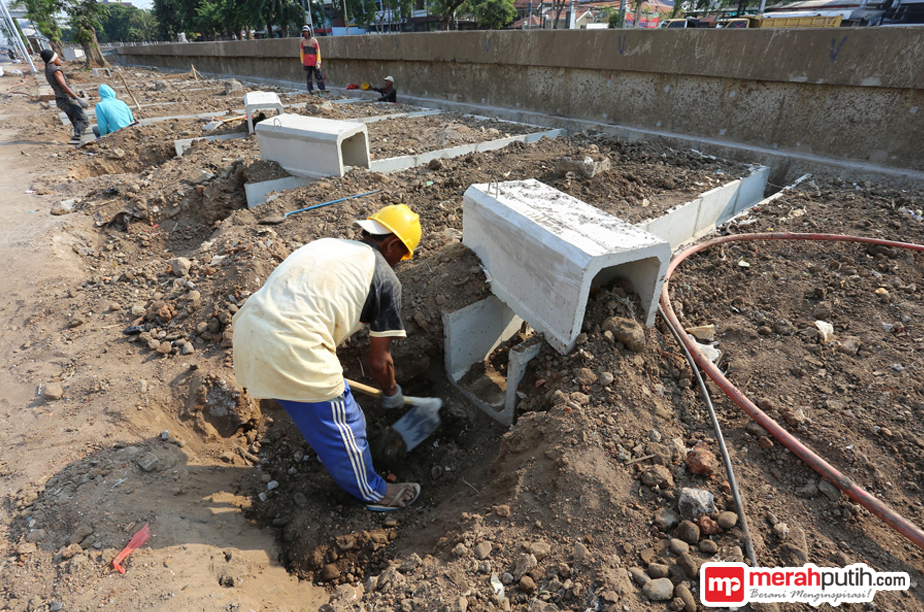

DPU DKI Jakarta tambah saluran drainase untuk antisipasi banjir (Foto: MerahPutih/Rizki Fitrianto)

Ukuran text:
14
Dengarkan Berita:

Merahputih Megapolitan- Penambahan Pintu air Manggarai saat ini sudah mulai ditambahkan satu lagi untuk memenuhi kapasitas 504 meter kubik per detik. Dengan demikian debit dapat maksimal 470 meter kubik per detik akan bisa dan bisa melewati begitu saja.

Menteri Pekerjaan Umum dan Perumahan Rakyat (PUPR) Basuki Hadimuljono menjelaskan debit air pada tahun-tahun sebelumnya mengalami hambatan pada backwater sehingga banjir terus kerap terjadi.

"Backwater itu memiliki kapasitas pintu kecilnya sangat kecil sehingga tidak mampu menampung debit air yang begitu besar sehingga mengakibatkan banjir. Kalau sekarang, dengan 504 meter kubik per detik kapasitas pintu, sedangkan air lewat 470 meter kubik per detik itu sudah bisa lancar," kata Basuki, saat memberi keterangan kepada awak media, di Kantor Kementerian PUPR, Jakarta Selatan, Selasa (13/10)

Basuki menambahkan, saat ini pintu air Karet kapasitasnya sudah diperbesar menjadi 724 meter kubik per detik. Ia sangat yakin bahwa normalisasi yang dilakukan saat ini mampu mengatasi banjir yang kerap kali melanda Jakarta. Paling tidak normalisasi ini akan selesai dua tahun lagi.

"Proyek ini akan mengurangi dampak banjir yang sangat besar di Jakarta, khususnya, di sekitar Kali Ciliwung.Pekerjaan normalisasi sungai Ciliwung sudah dikerjakan sejak 2013. Proyek ini menggunakan dana anggaran pendapatan dan belanja negara sekitar Rp 1,18 triliun," tuturnya.

Oleh karena itu, lanjutnya, Normalisasi Kali Ciliwung sepanjang 19 kilometer dibagi dalam empat paket. Paket 1 sepanjang 4,49 kilometer dari Pintu Air Manggarai sepanjang Jembatan Kampung Melayu, baru selesai 35,92 persen. Paket 2 sepanjang 6,61 kilometer dari Jembatan Kampung Melayu sampai Jembatan Kalibata. Pekerjaan ini baru selesai 36,5 persen.

"Paket 3 sepanjang 6,49 kilometer dari Jembatan Kalibata sampai Jembatan Condet. Pekerjaan ini baru selesai 35,76 persen. Sementara itu, Paket 4 sepanjang 6,18 kilometer dari Jembatan Condet hingga Jembatan Tol JORR TB Simatupang baru selesai 36,12 persen," tambahnya.

Seperti diketahui, proses pengerjaan normalisasi ini akan melintasi kelurahan-kelurahan di DKI Jakarta, yaitu Manggarai, Bukit Duri Kebon Manggis, Kampung Melayu, Kampung Pulo, Kebon Baru, Bidaracina, Cikoko, Cawang, Pengadegan, Rawa Jati, Cililitan, Gedong, Tanjung Barat, Balekembang, Pejaten Timur, Jagakarsa, dan Pasar Minggu.

Sementara itu, proyek sodetan ditargetkan selesai tahun depan. Tahun ini, pemerintah menargetkan pembebasan lahannya. Dari 99 hektar kebutuhan lahan, yang baru dibebaskan 1.300 meter persegi di Tongtek, Kelurahan Kampung Melayu, Jatinegara, Jakarta Timur. (Abi)
